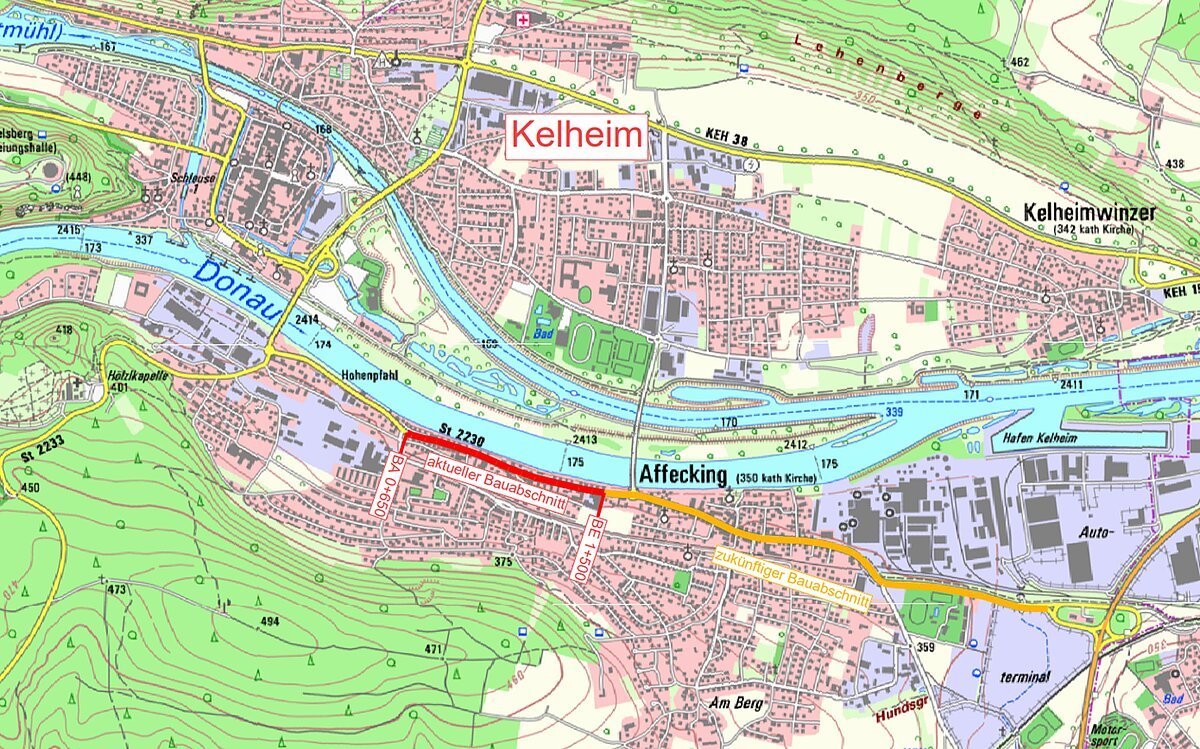

Nach erfolgter Fertigstellung des Bauabschnitts I beginnen im Mai 2025 die Arbeiten zur Sanierung der Regensburger Straße, Bauabschnitt II. Zuvor schließen die Spartenträger die Verlegung der erforderlichen Versorgungsleitungen ab. Die Regensburger Straße wird von der Stadt Kelheim zusammen mit dem Staatlichen Bauamt Landshut saniert. Der zweite Bauabschnitt umfasst den Bereich zwischen der Kosik-Kreuzung und Kreisverkehr Europabrücke (etwa 50 Meter davor). Die Sanierung wird durch Fördermittel aus dem Programm für Zuwendungen nach Art. 13f BayFAG der Regierung von Niederbayern unterstützt.
Baustellen-Ticker
Sanierung der Regensburger Straße BA II
++ Info vom 01.07.25++

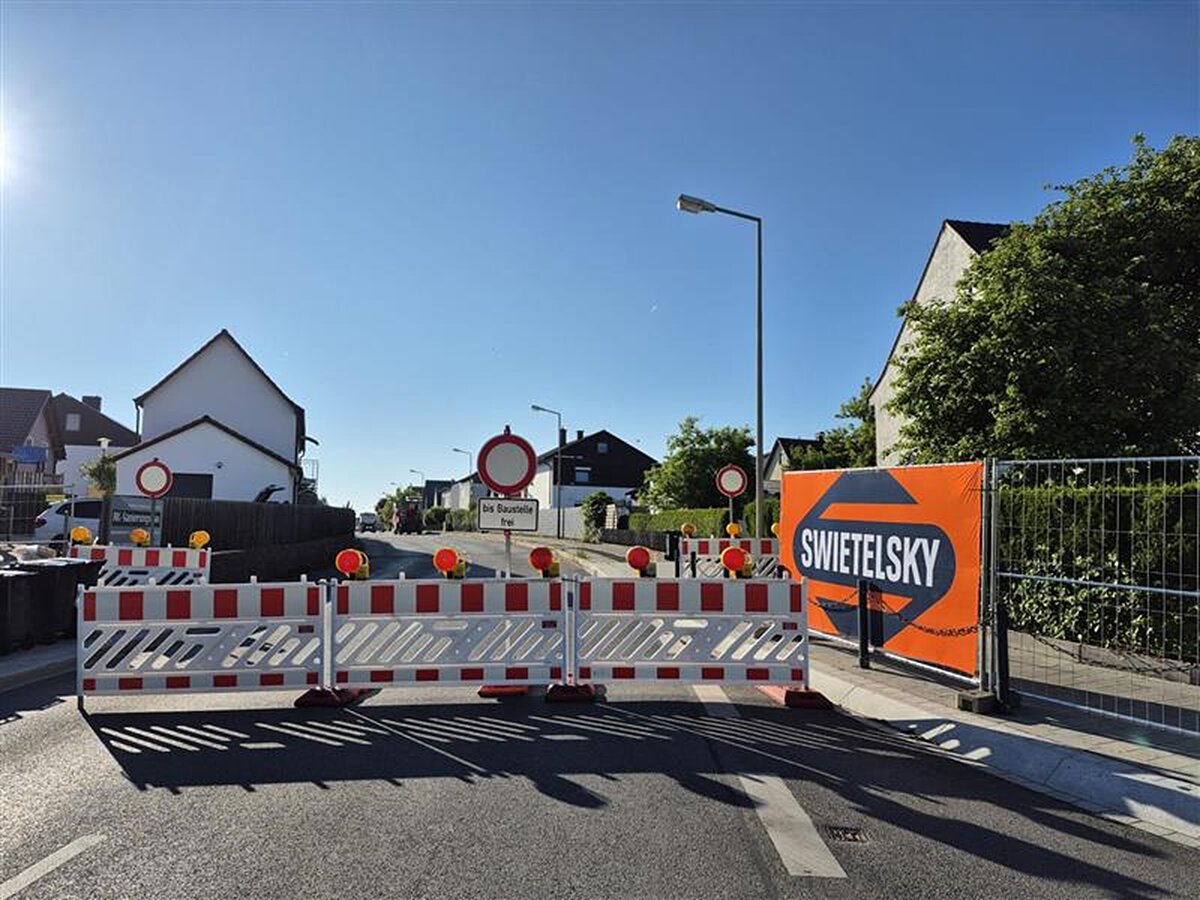

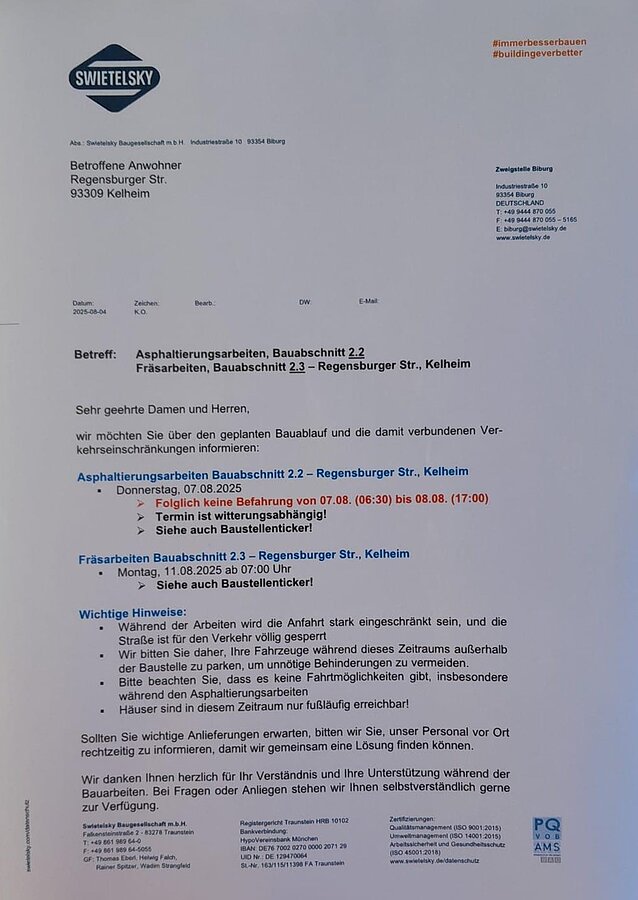

Aufgrund der Baumaßnahmen ist eine Befahrung des betroffenen Bereichs von Dienstag, 08.07.2025, 06:30 Uhr bis Freitag, 11.07.2025, 12:00 Uhr nicht möglich.

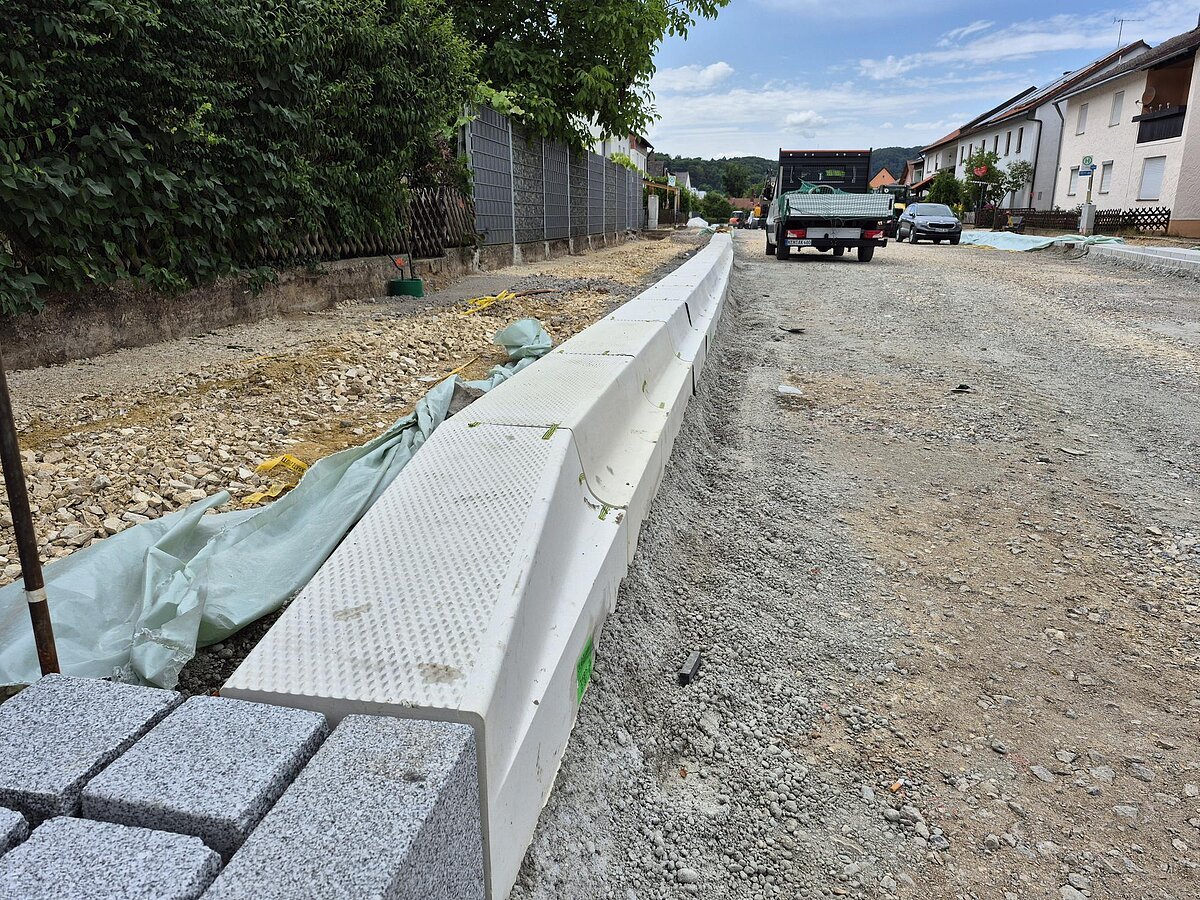

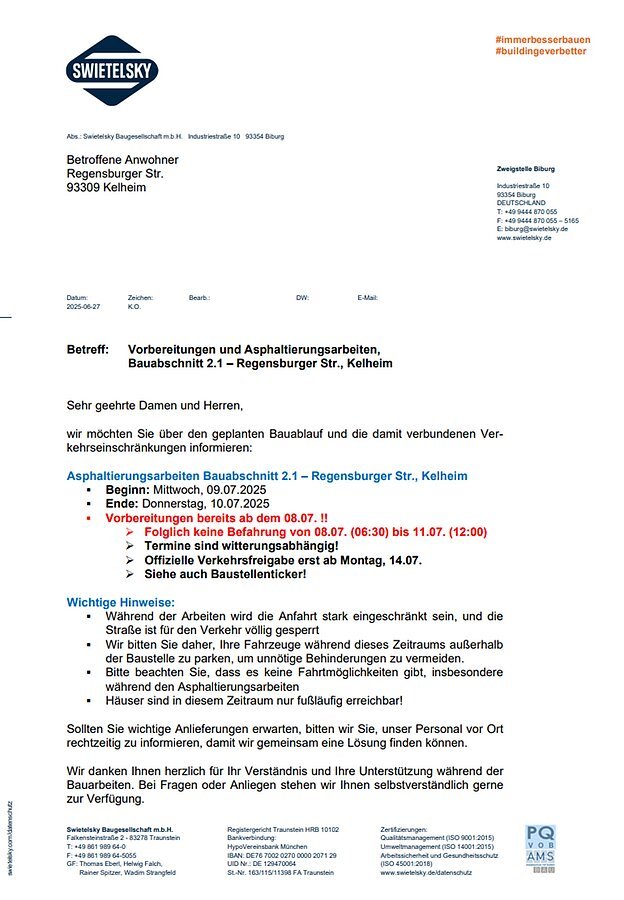

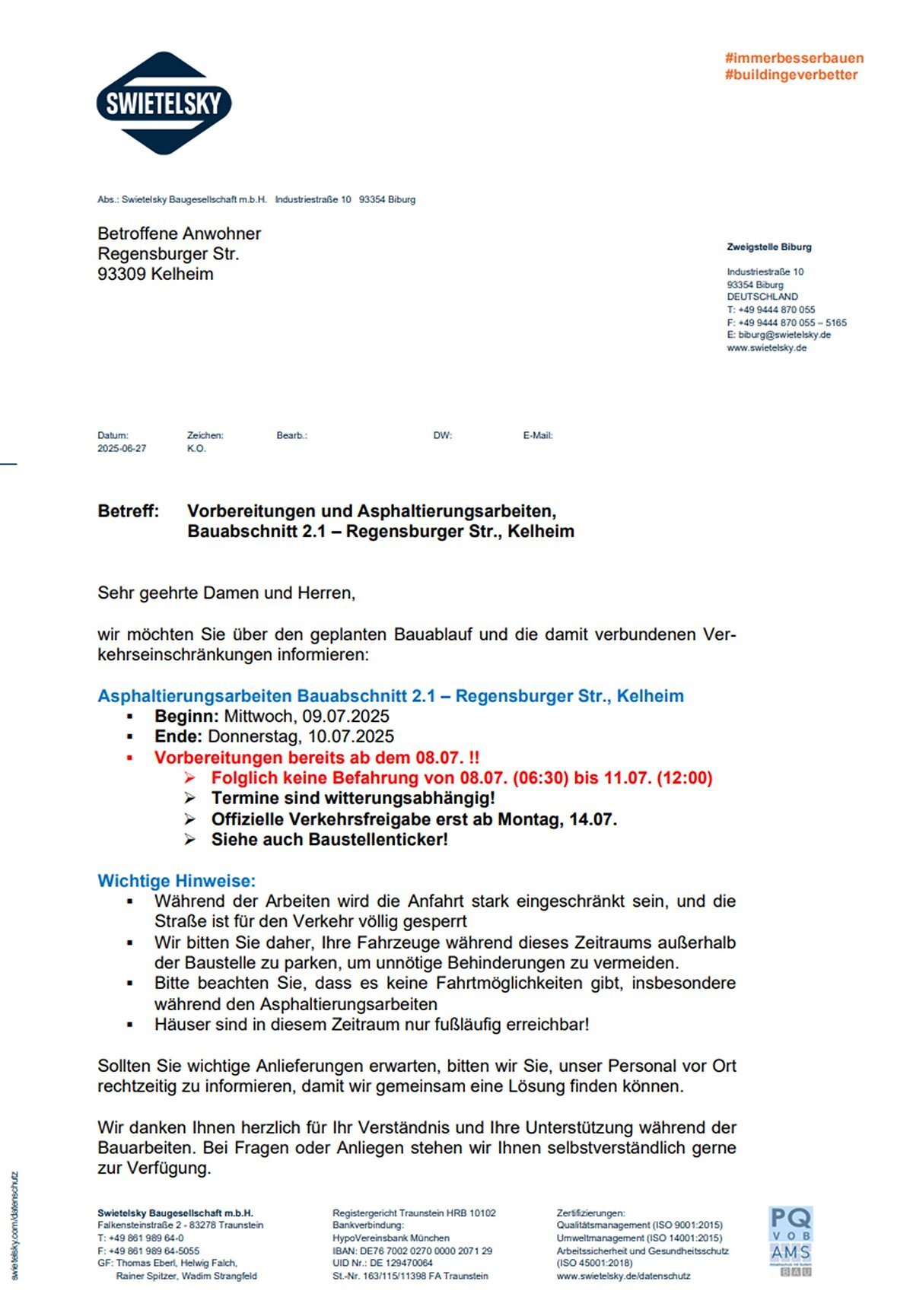

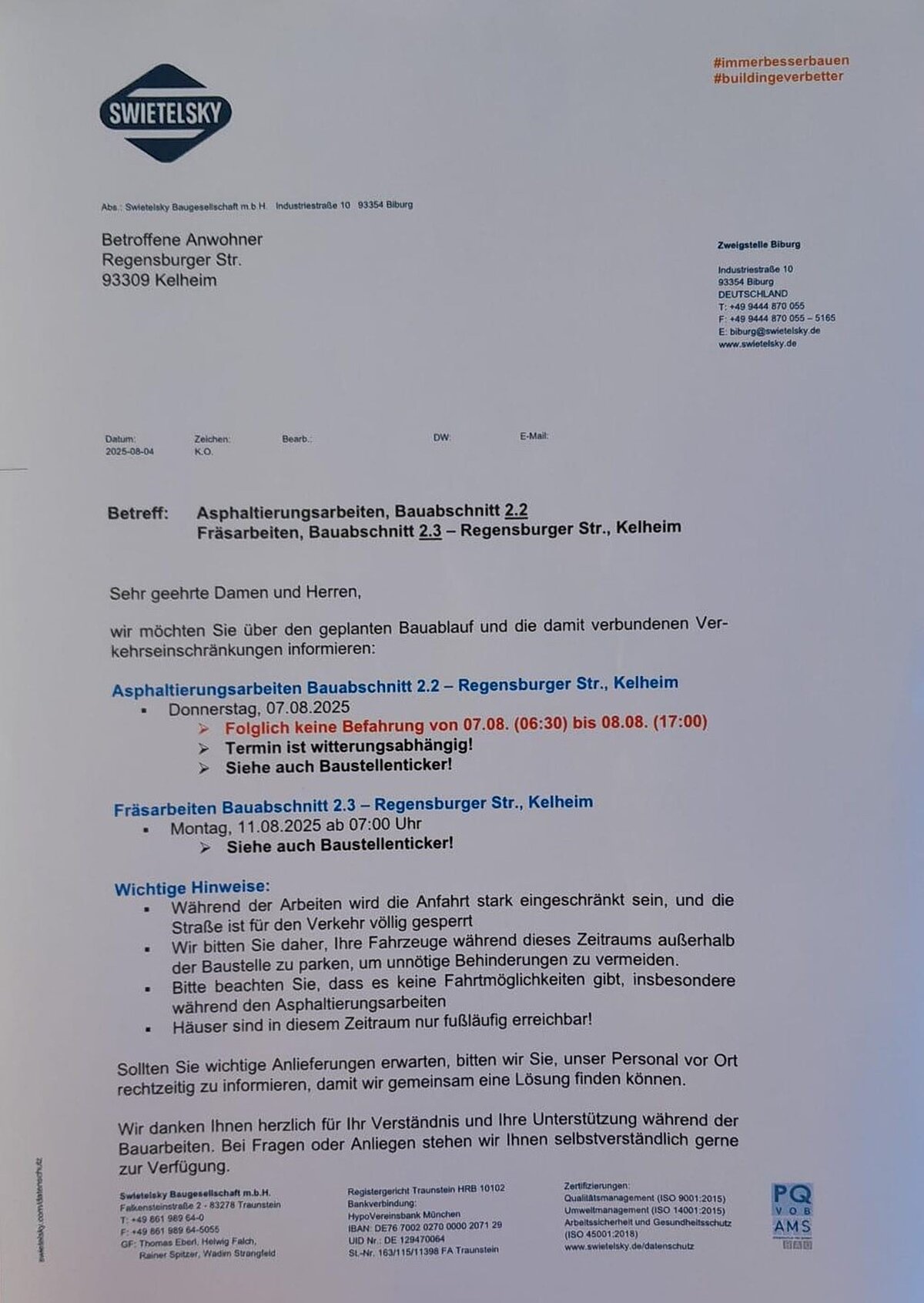

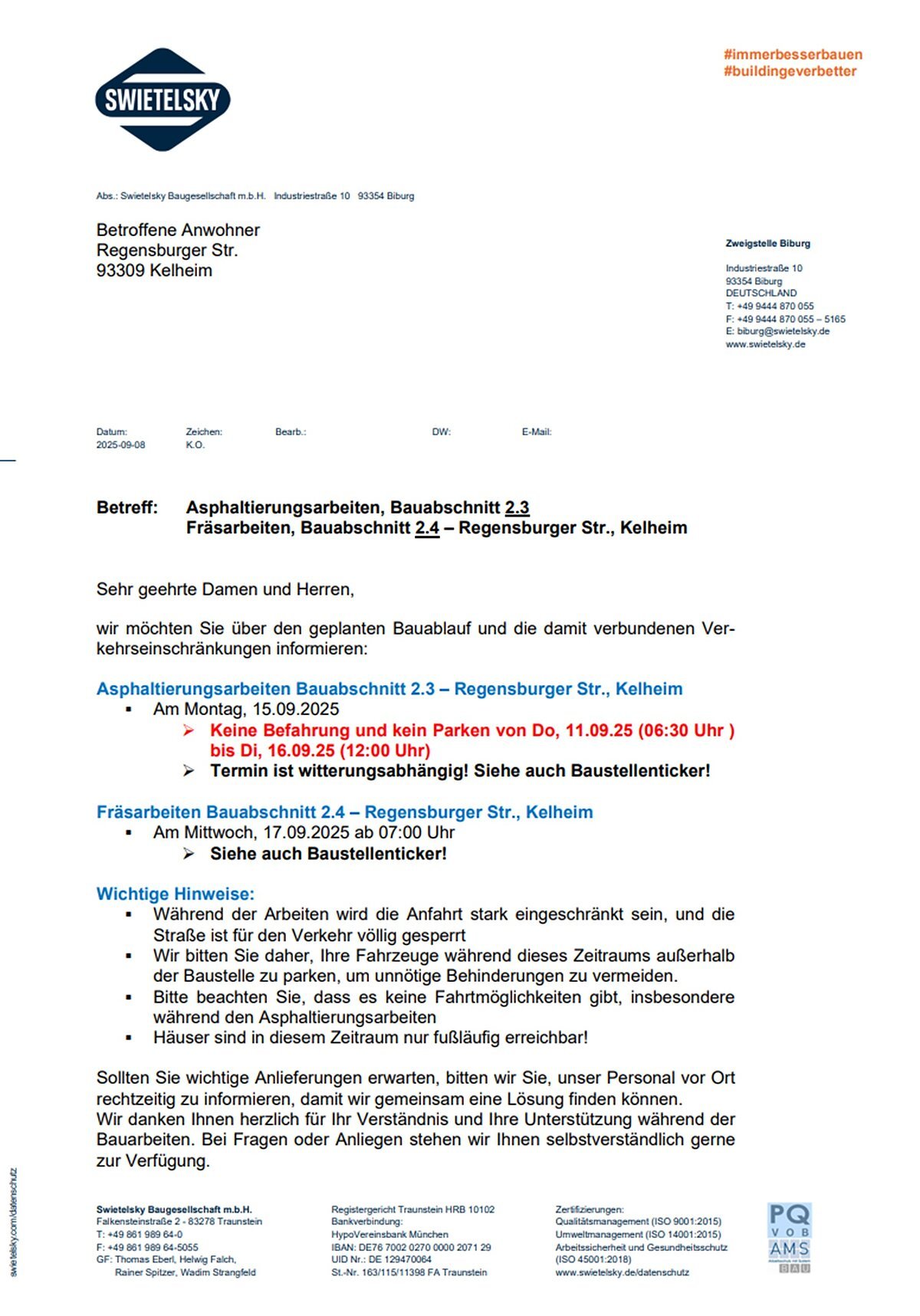

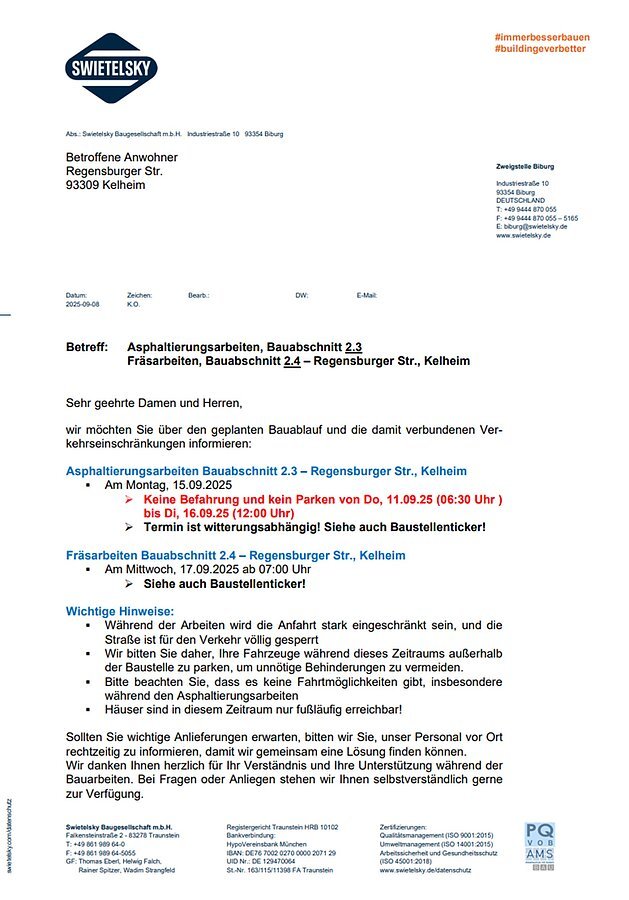

Anliegerinfo der Firma Swietelsky über die anstehenden Asphaltierungsarbeiten und die damit verbundene Absperrung:
++Info vom 27.06.25++

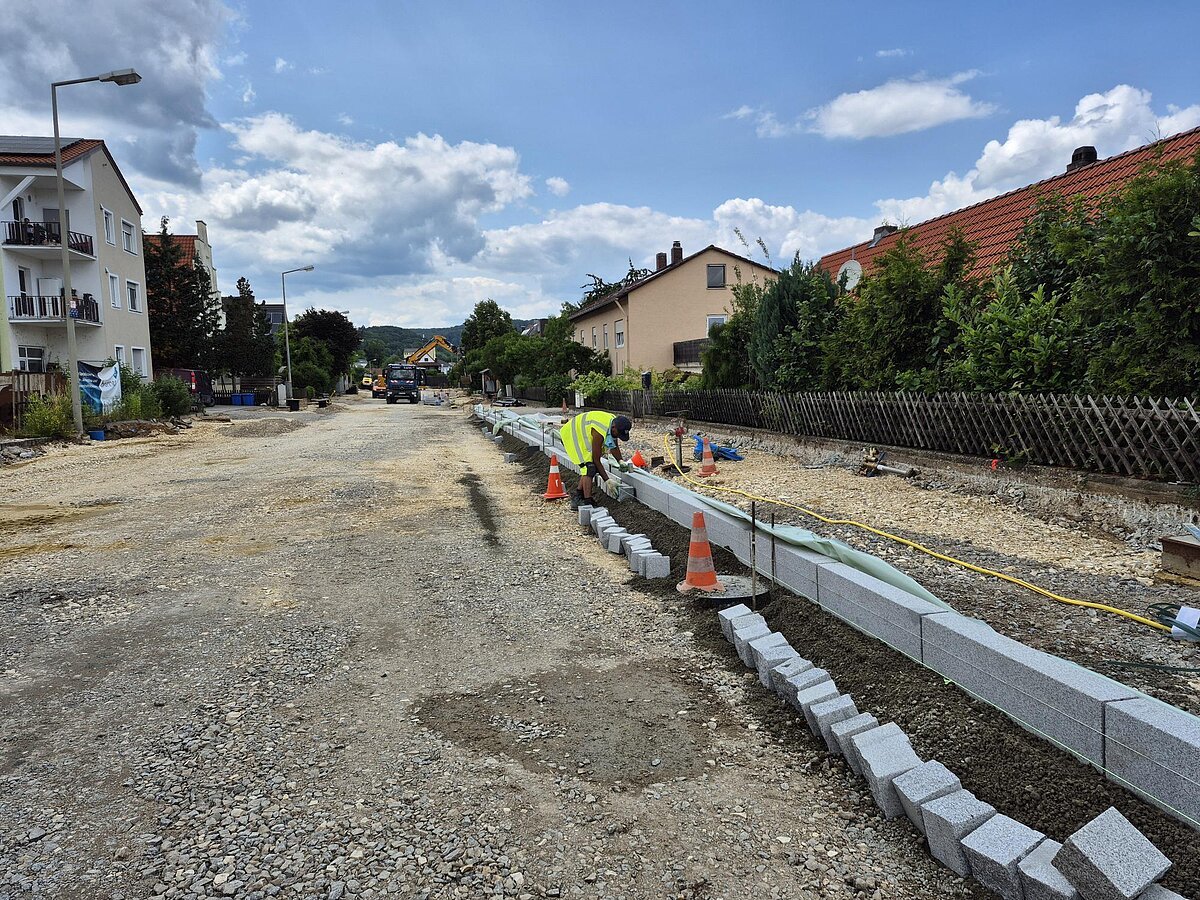

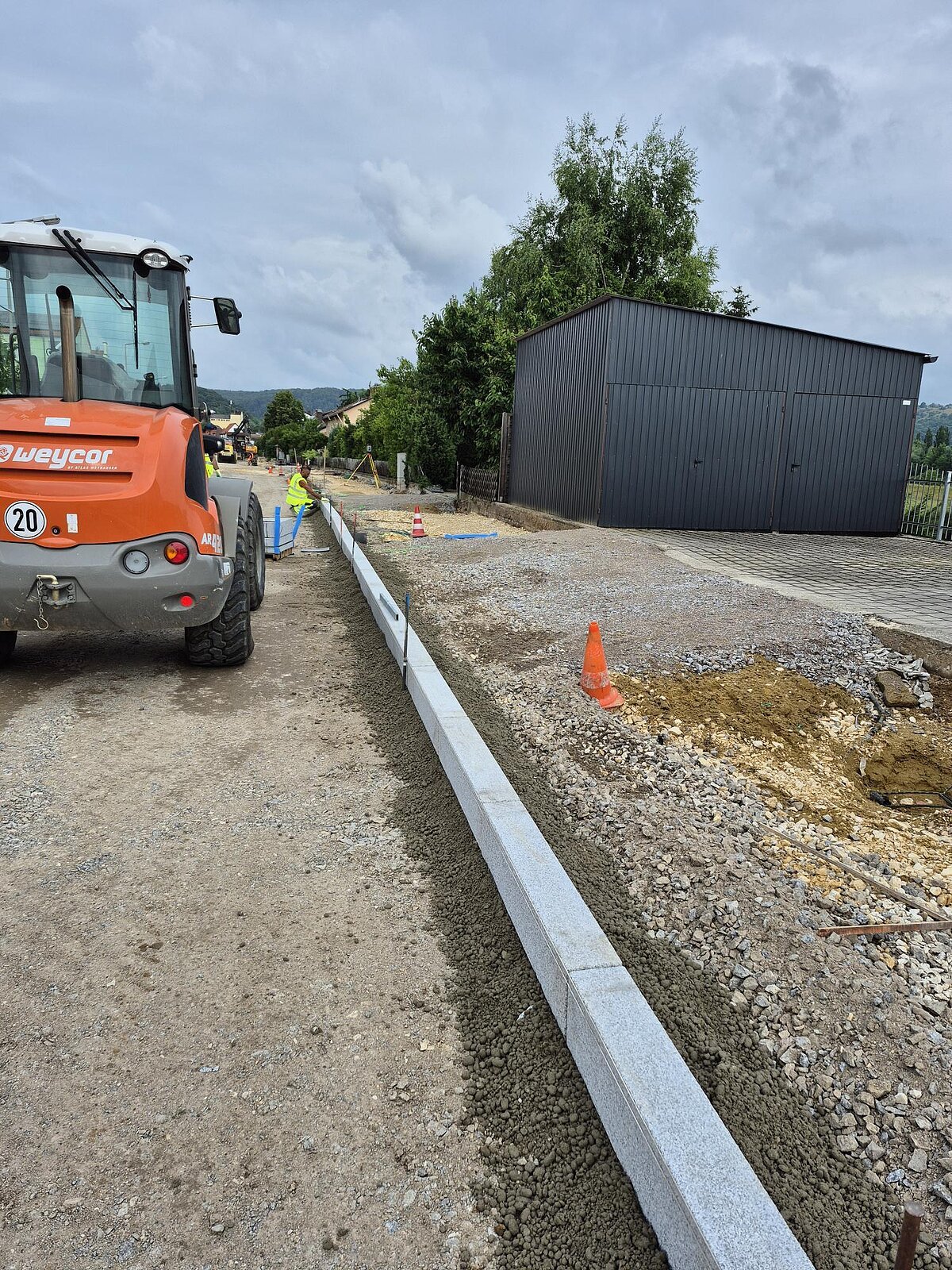

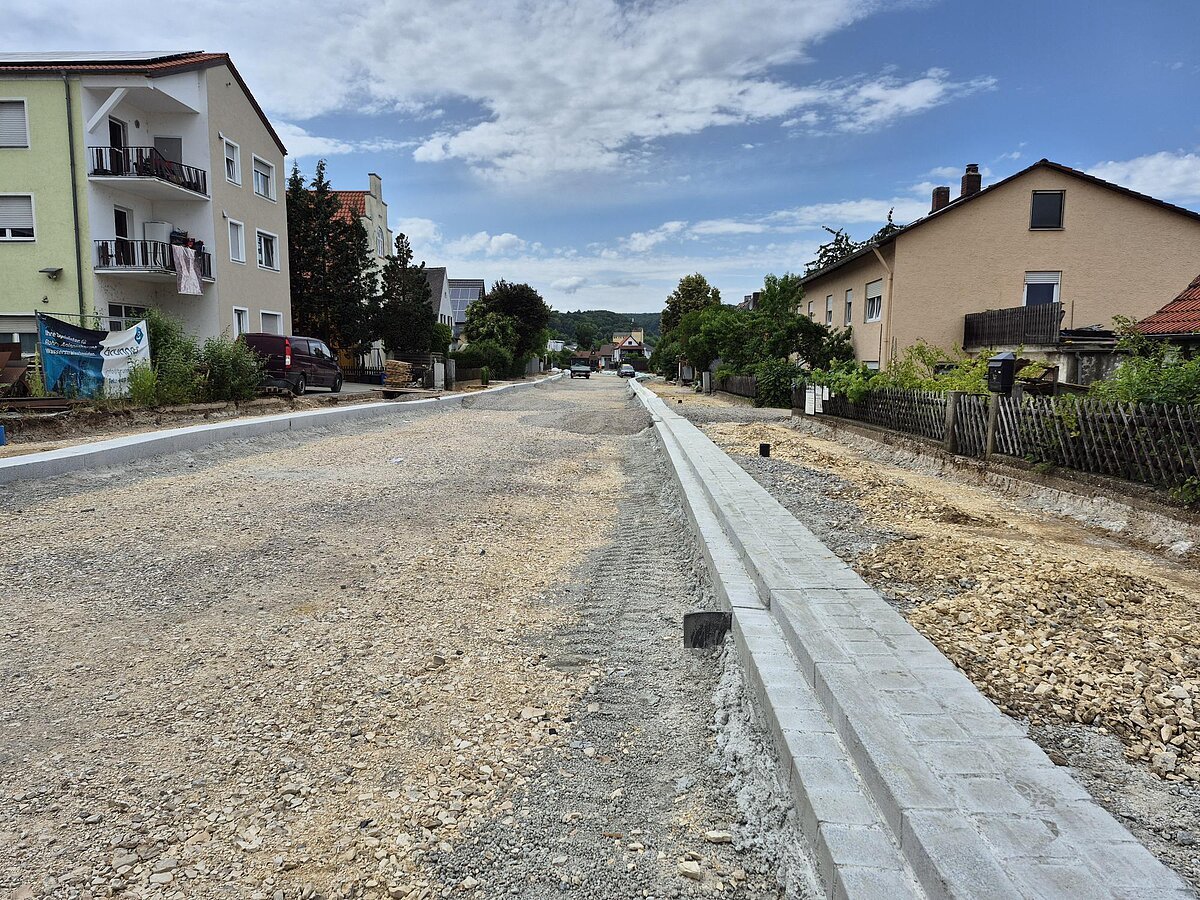

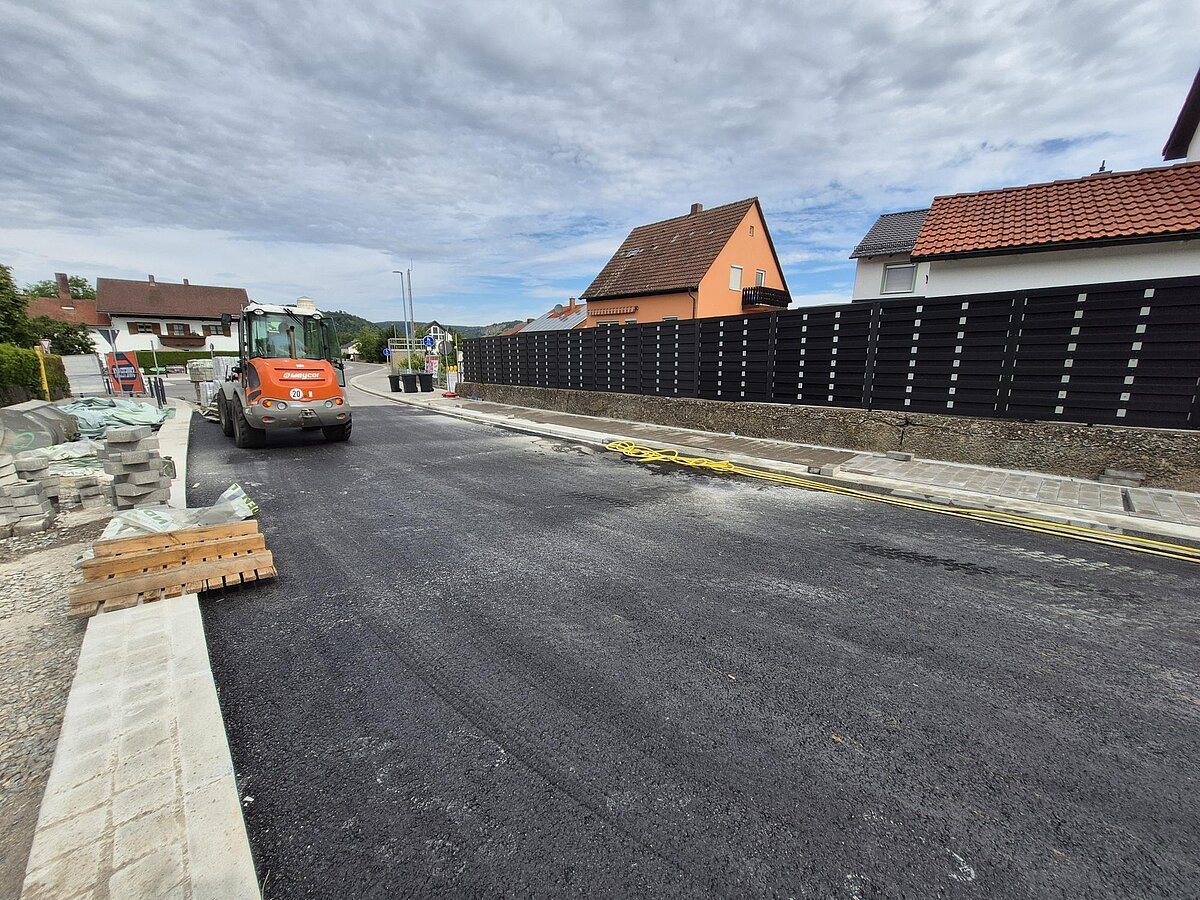

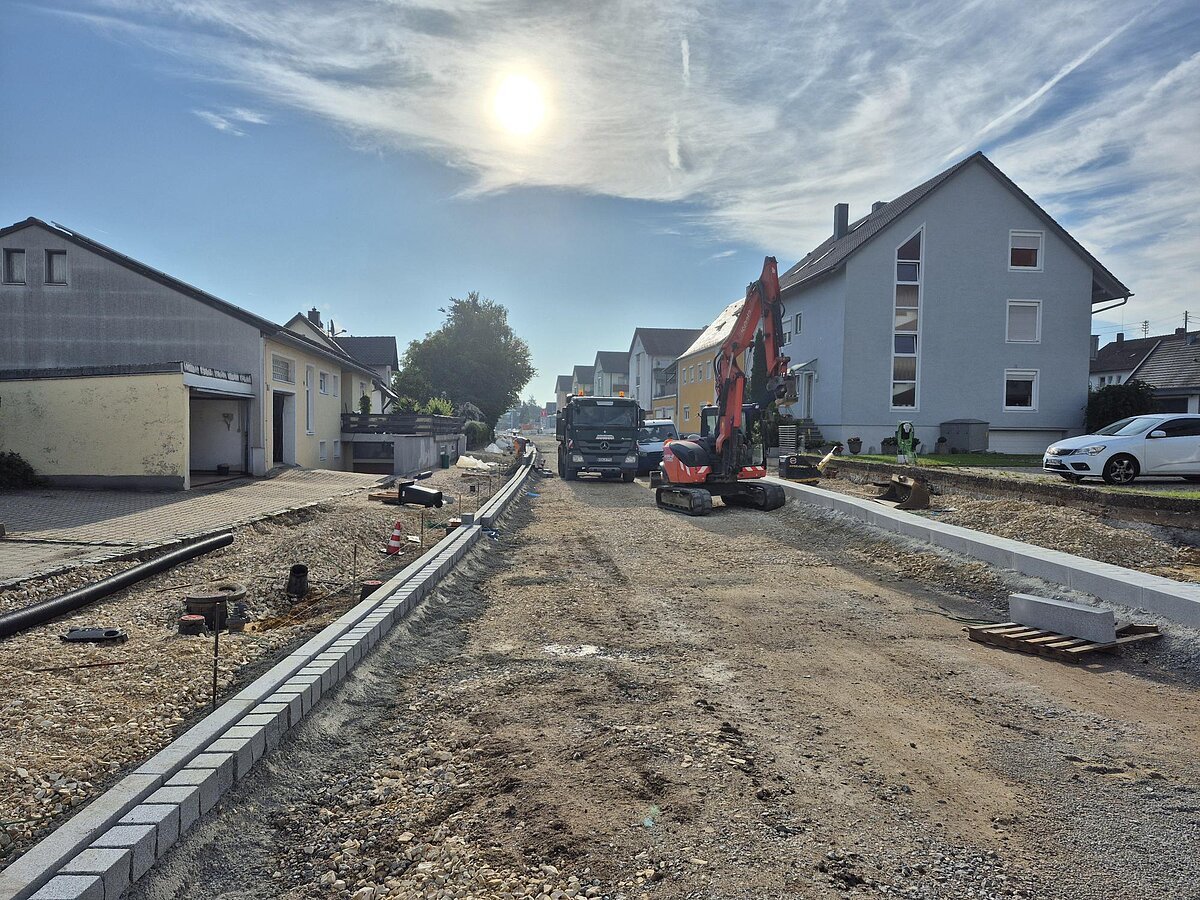

Die Pflasterarbeiten schreiten weiter voran und sind mit den Arbeiten dem Bauzeitenplan voraus.
++Info vom 20.06.25++

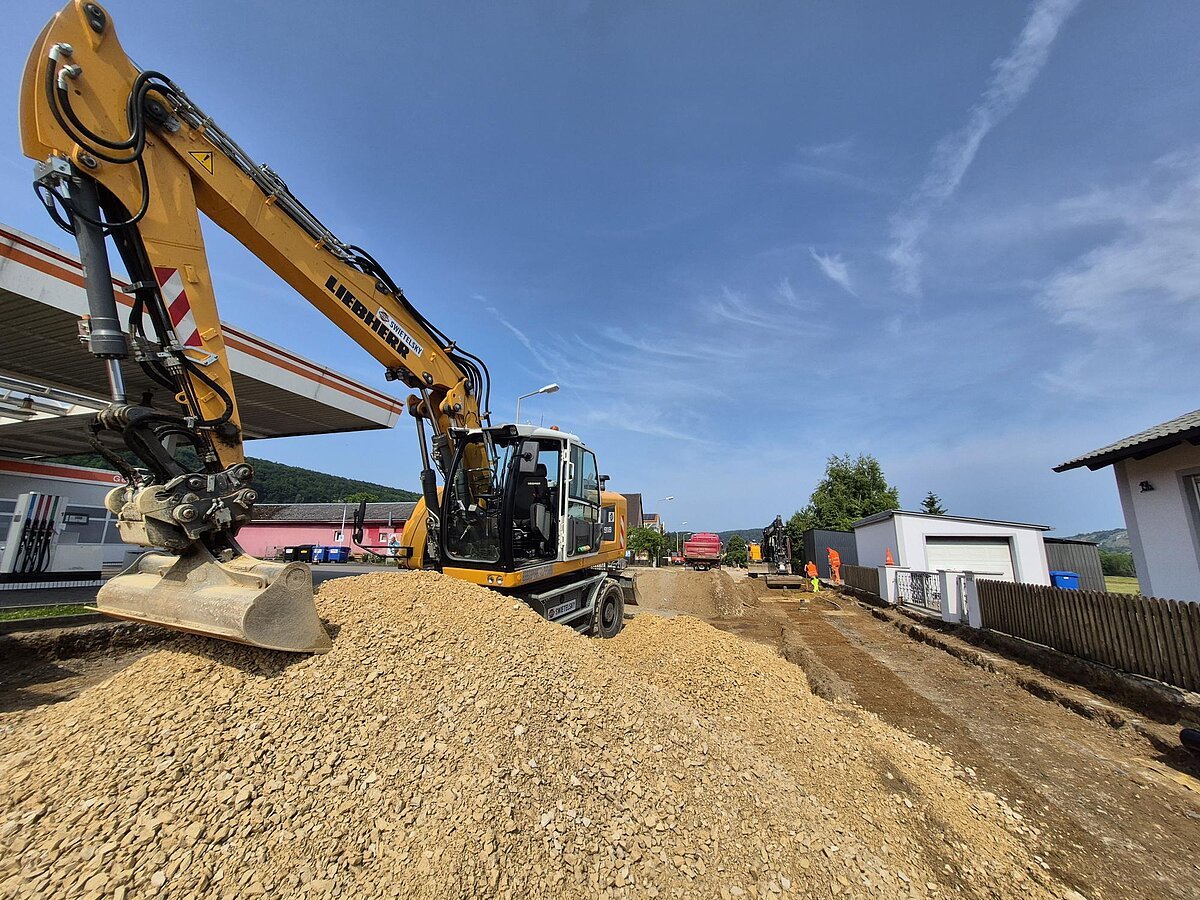

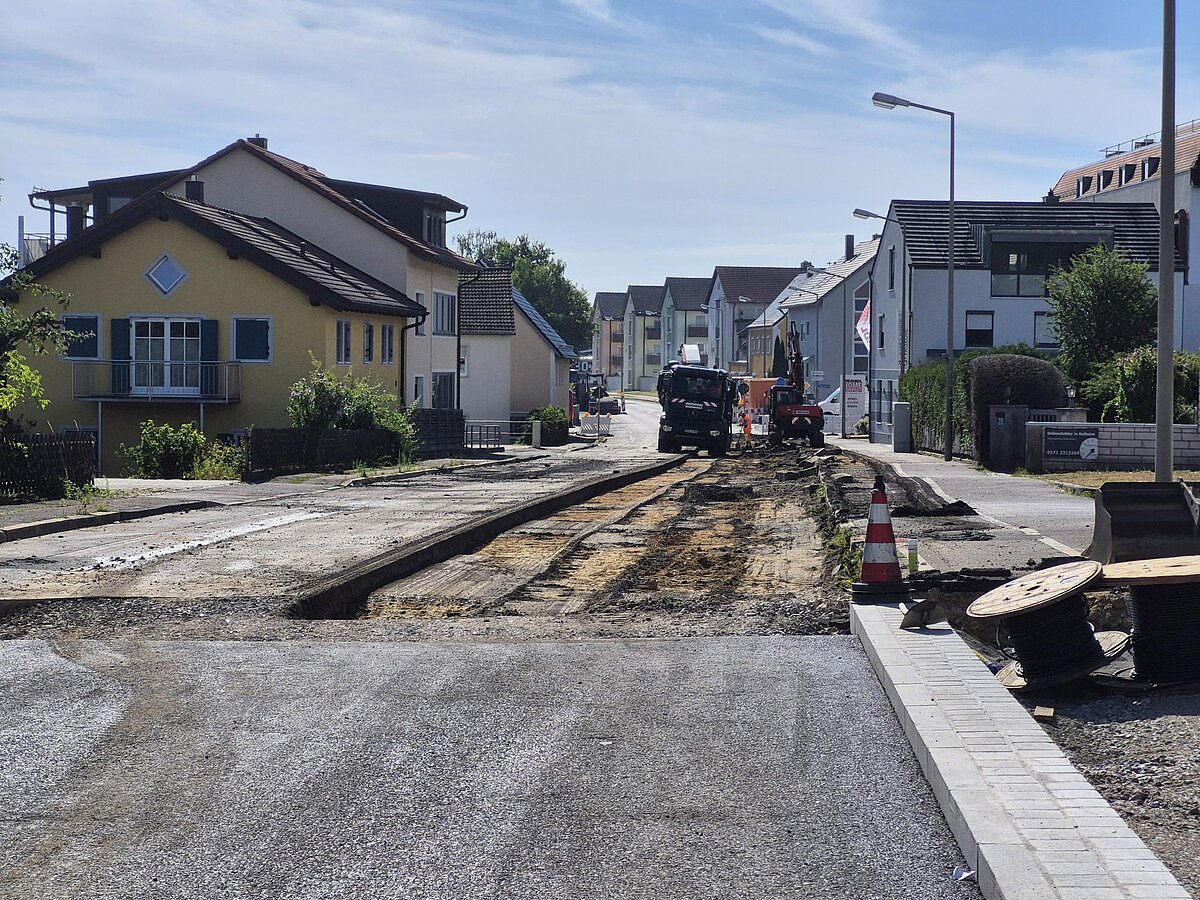

Diese Woche wurde planmäßig mit den Pflasterarbeiten begonnen.

++Info vom 10.06.25++

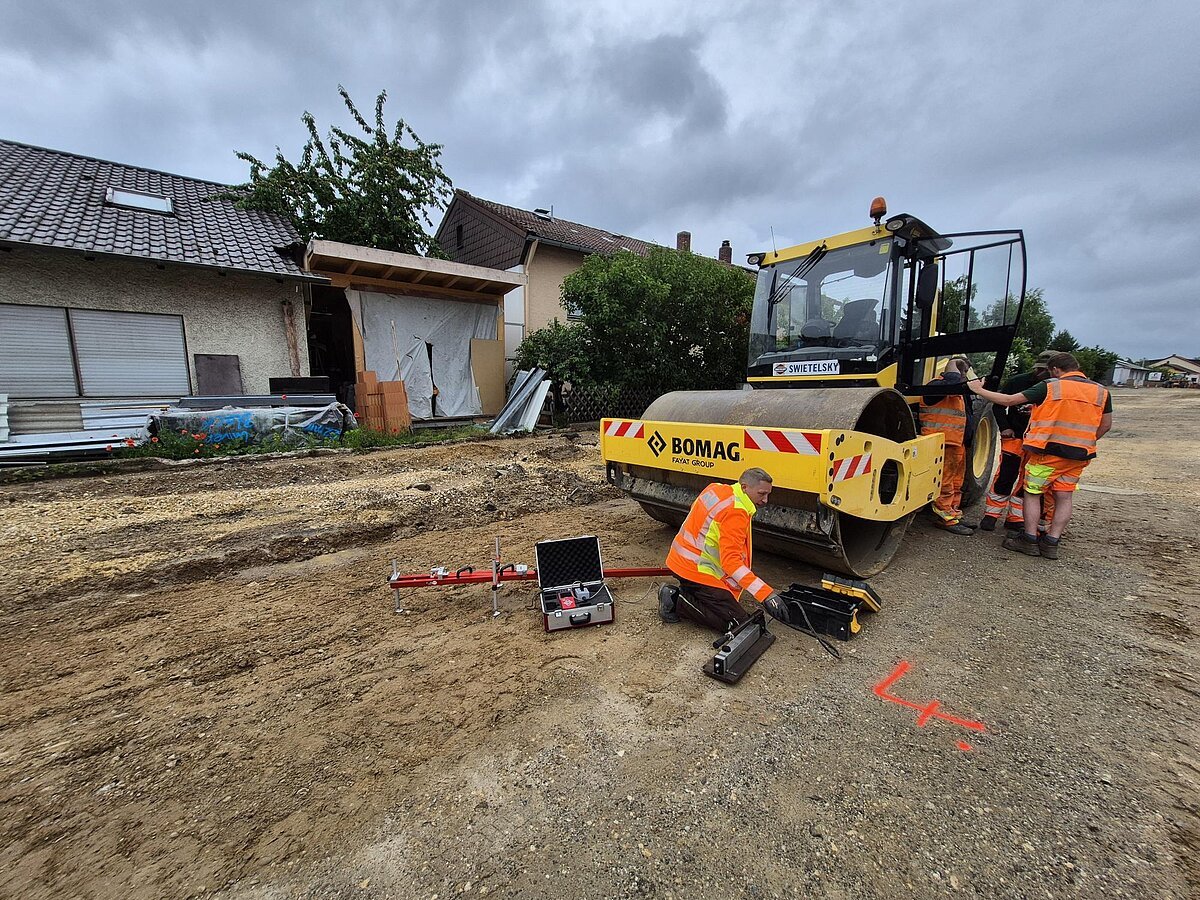

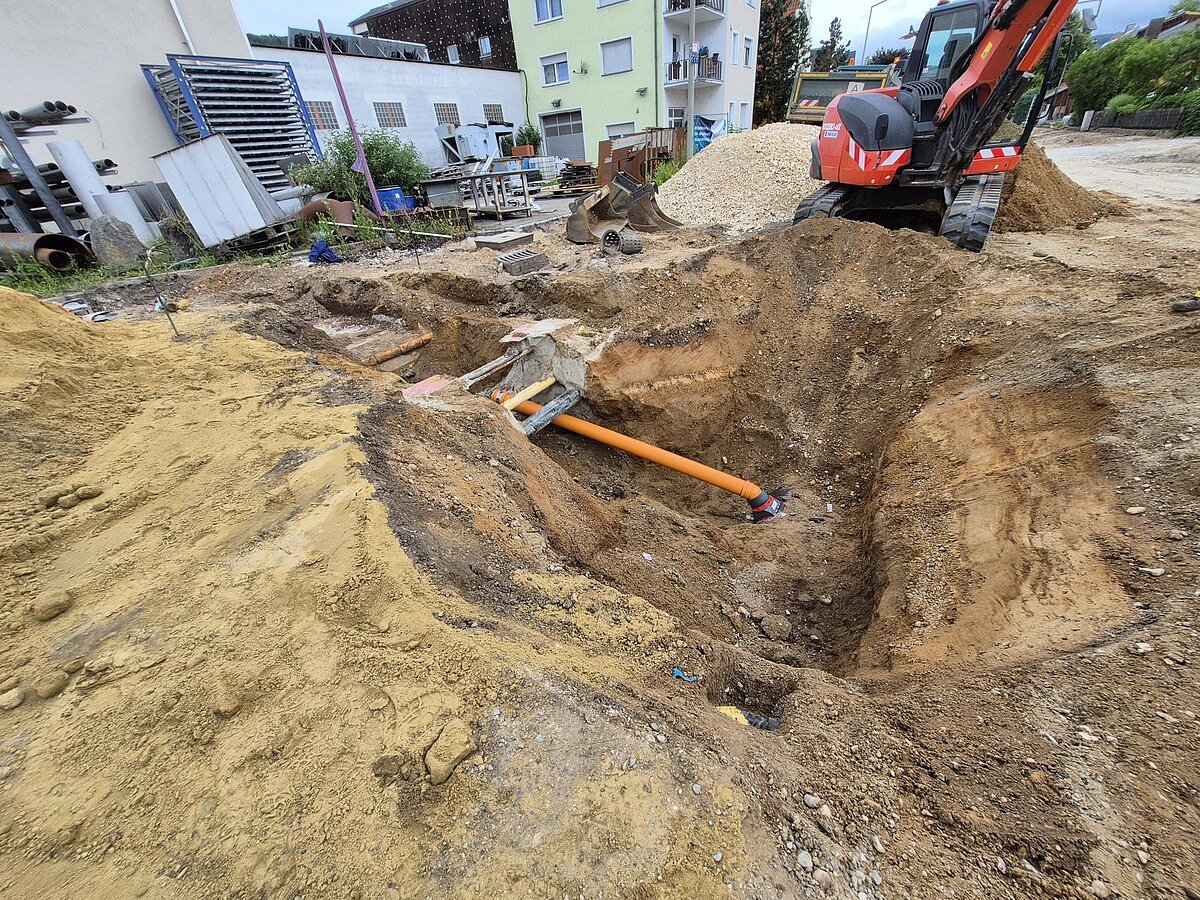

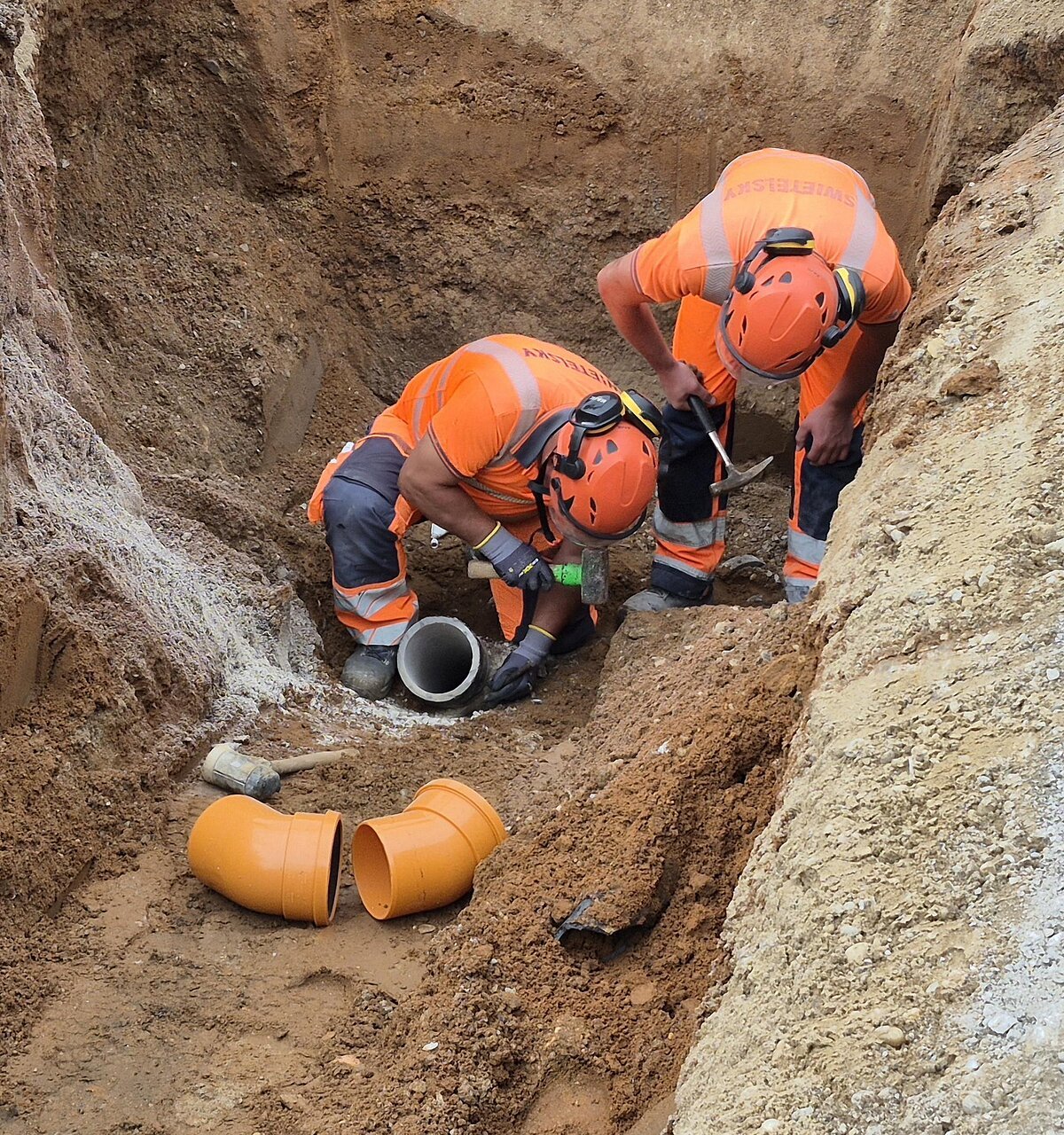

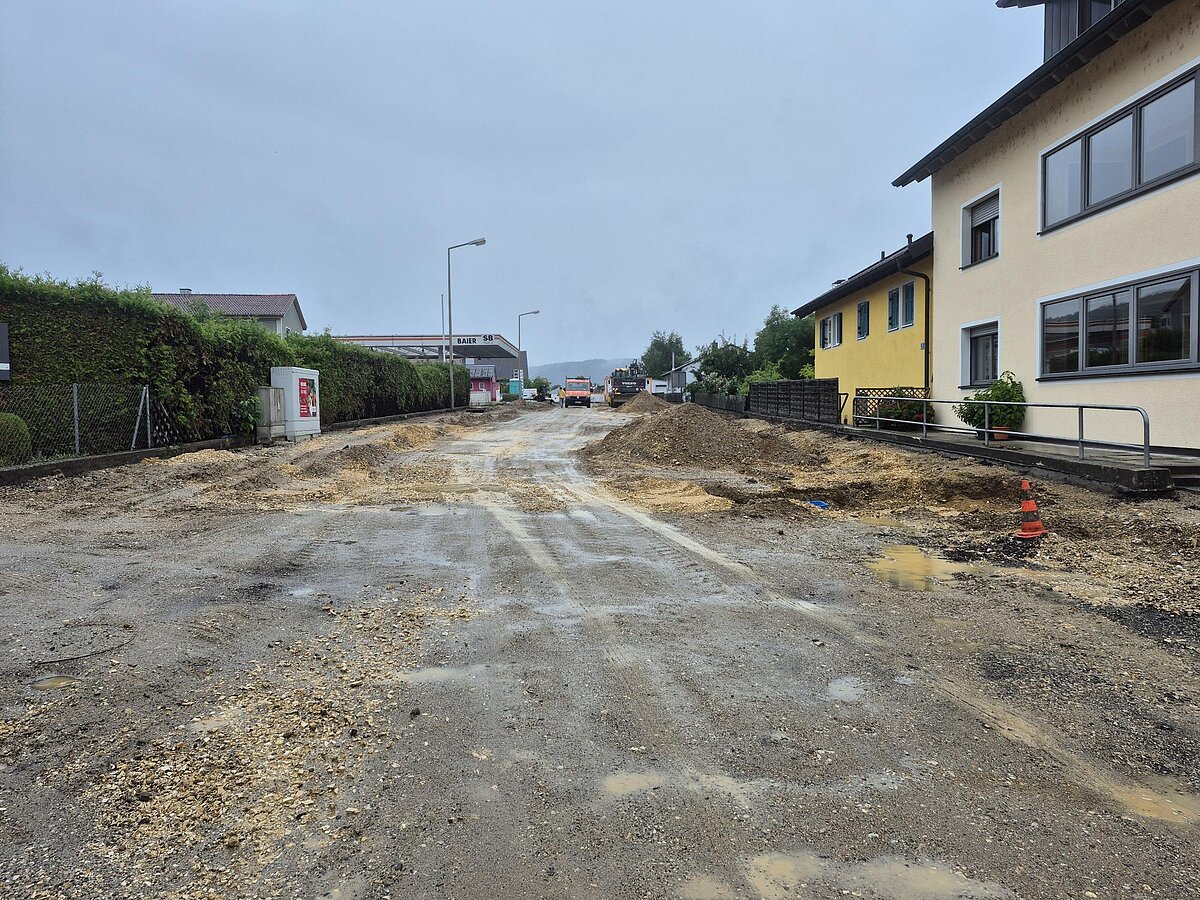

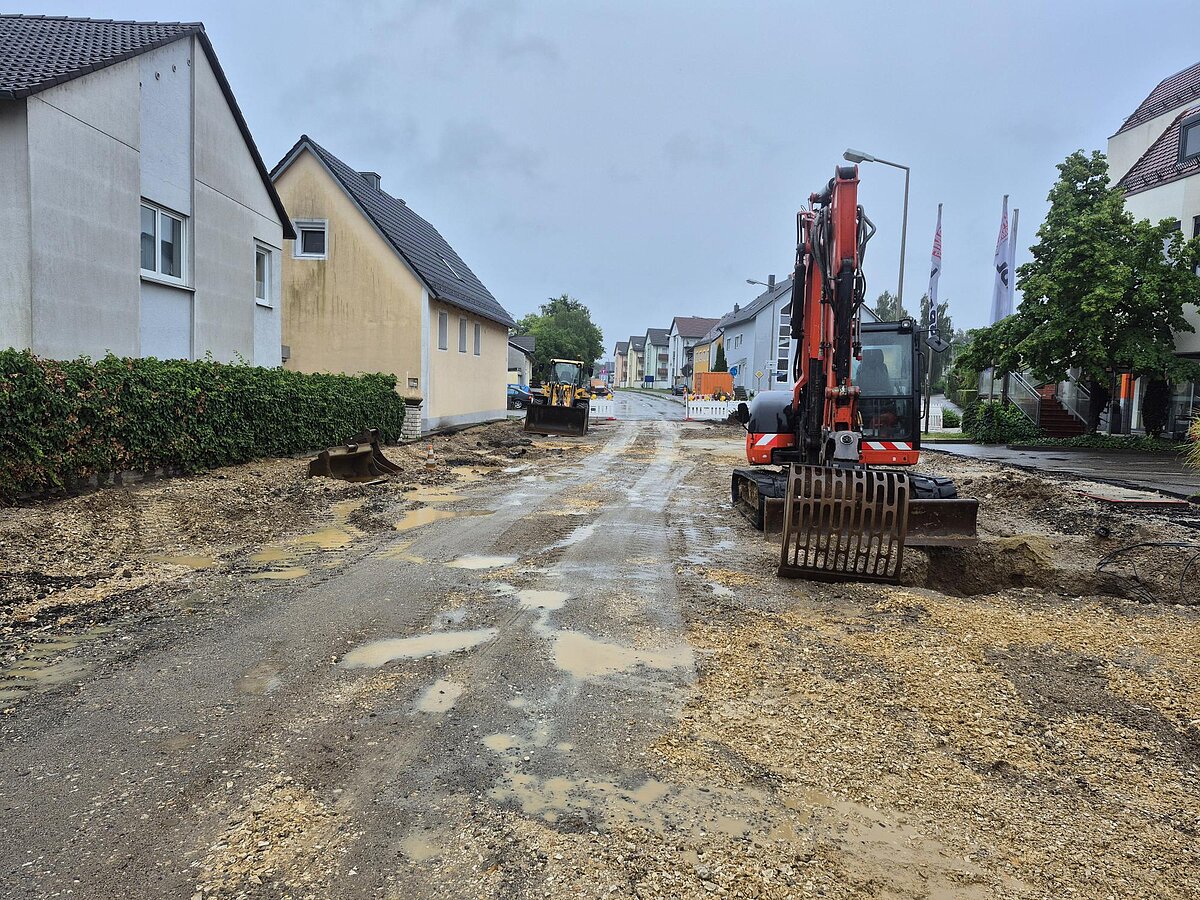

Vergangene Woche wurden im ersten Unterabschnitt sämtliche Sinkkästen erstellt, sowie die Schäden an Hausanschlussleitungen beseitigt. Durch Lastplattendruckversuche wurde die Tragfähigkeit bestimmt um die Kofferstärke für die Erdarbeiten beschließen zu können.
++Info vom 22.05.25++

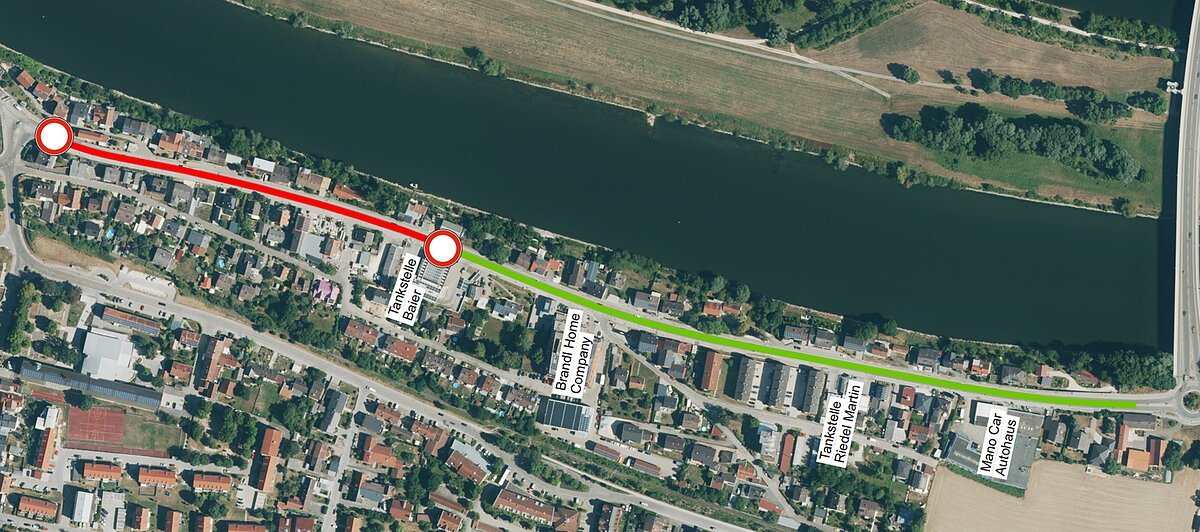

Die Zufahrt zu den Geschäftstreibenden (Brandl Home Company, Tankstellen Riedel und Baier etc.) ist weiterhin über den Kreisverkehr Europabrücke möglich.

Die Arbeiten an der provisorischen Zufahrt zur Klausen- und Barbara-von-Eck-Straße schreiten voran um für die kommenden Abschnitte eine Zufahrt für die Anwohner sicherzustellen.


Für alle vom aktuellen Unterabschnitt betroffenen Anwohner werden Schotterkeile als Zufahrtsmöglichkeit ausgeführt.

++Info vom 19.05.25++

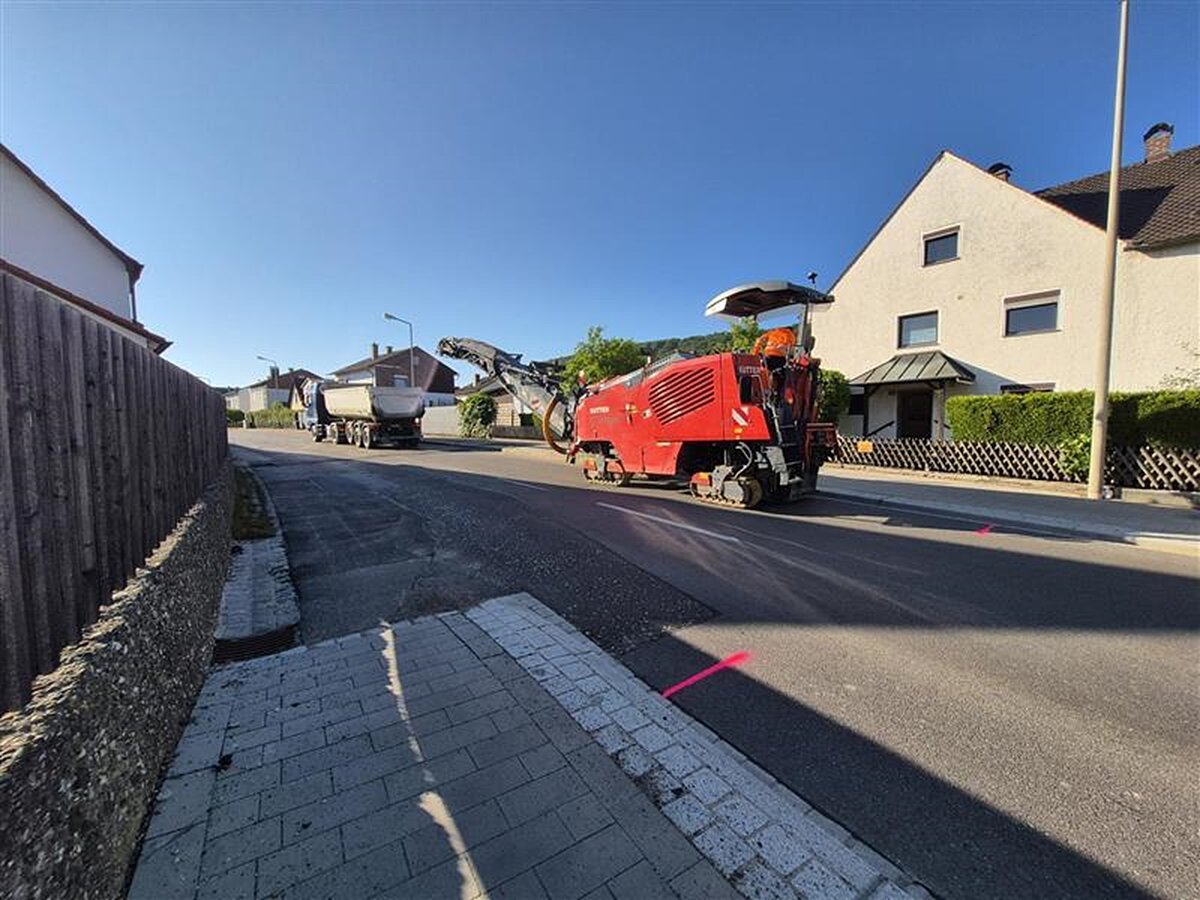

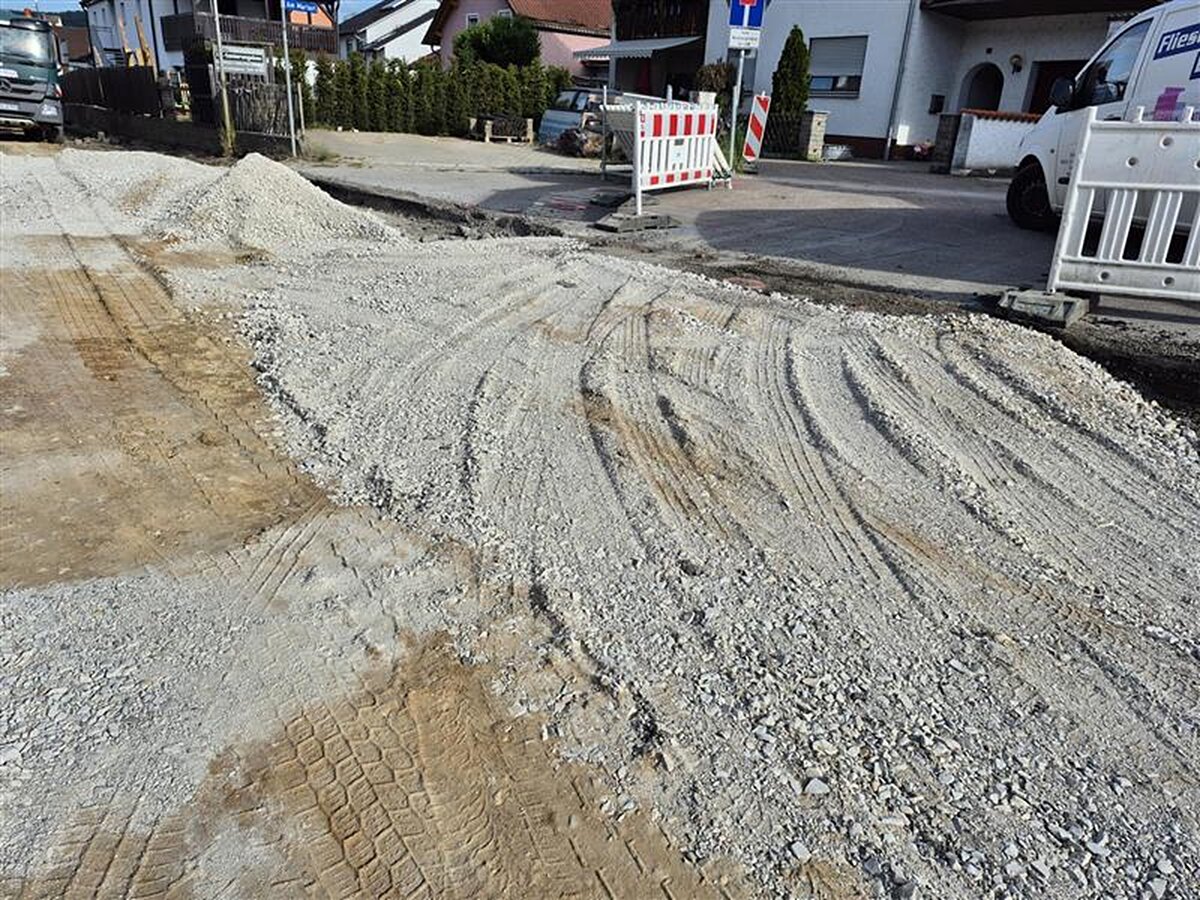

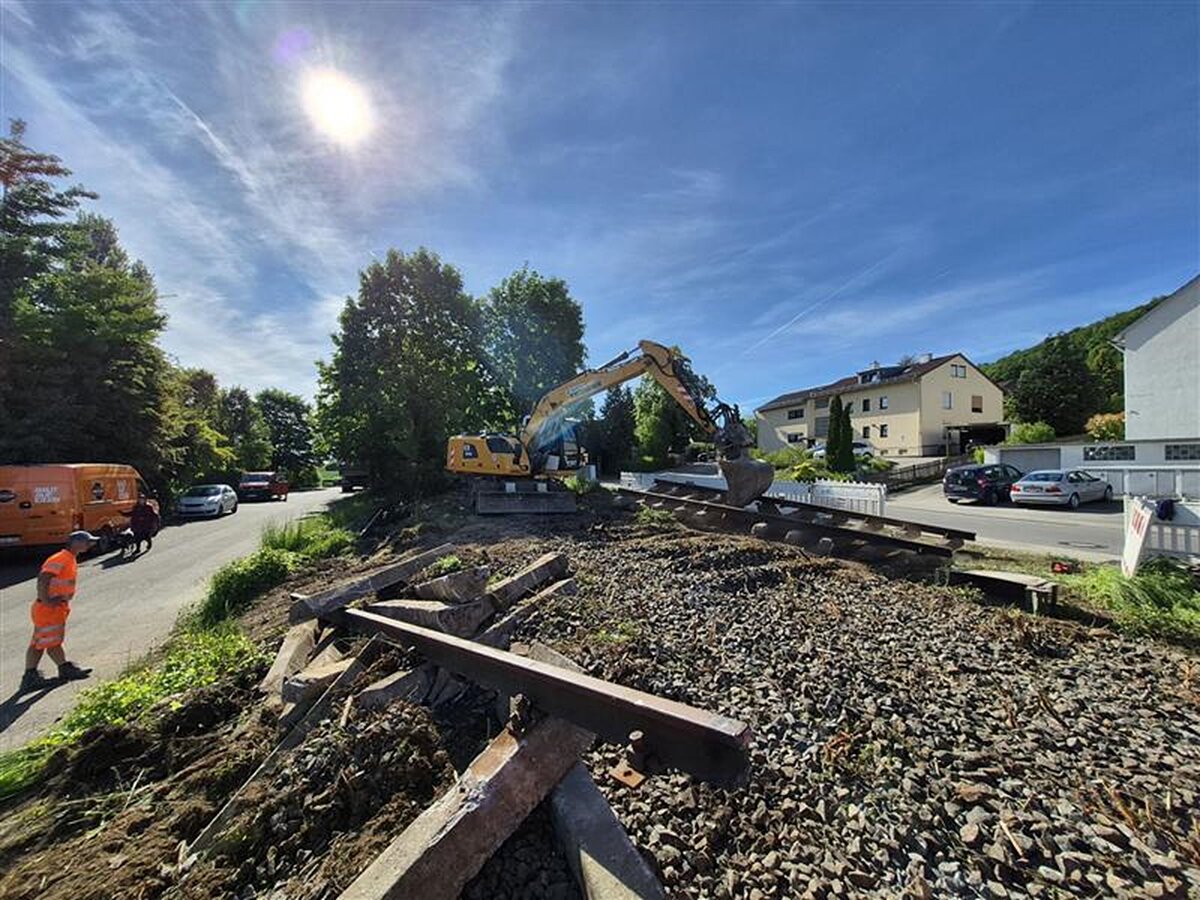

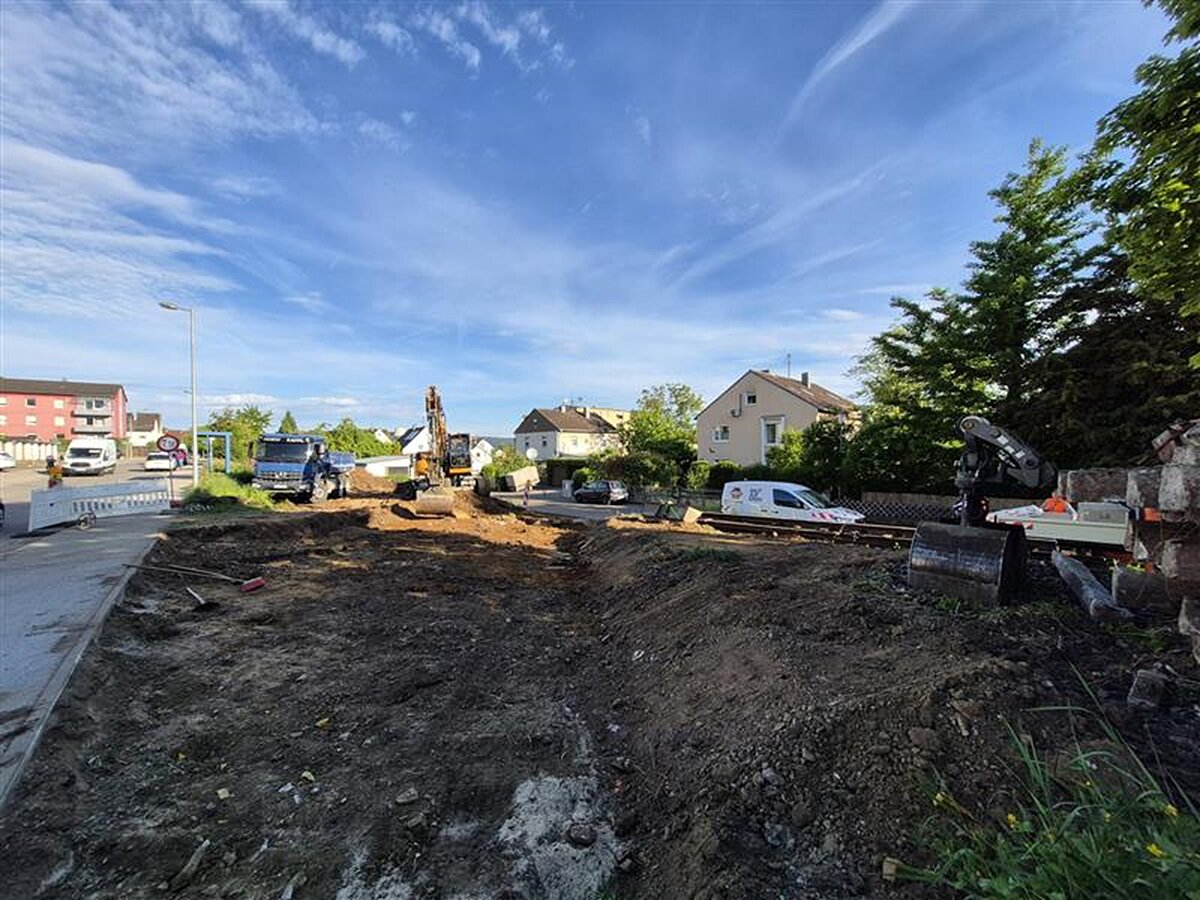

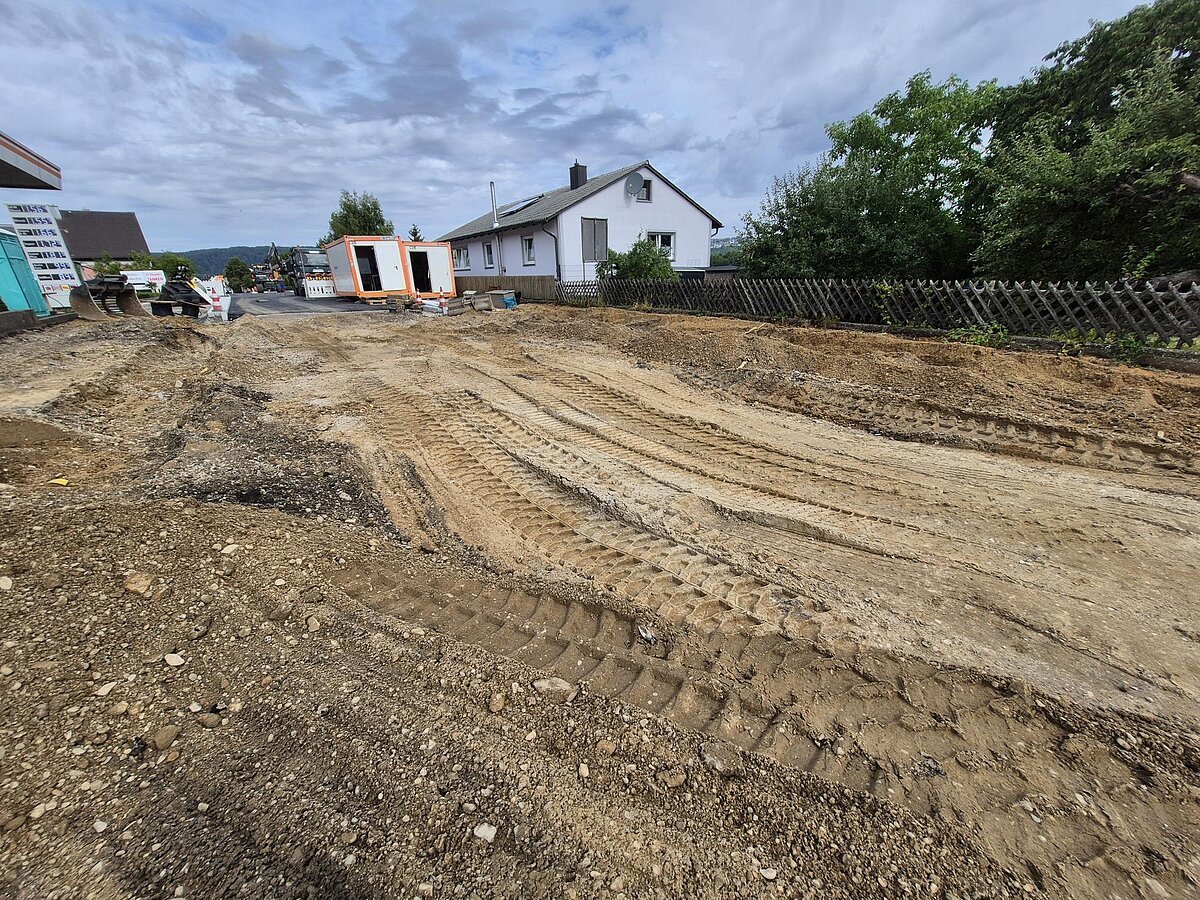

Die Baustelle ist planmäßig gestartet: Die Umleitungsstrecken und die Baustellenbeschilderung wurden abgenommen. Heute wird im ersten Abschnitt des BA II die Asphaltfläche mittels Fräse zurückgebaut.
